国网三门峡供电公司: 加强电网建设 赋能绿色发展

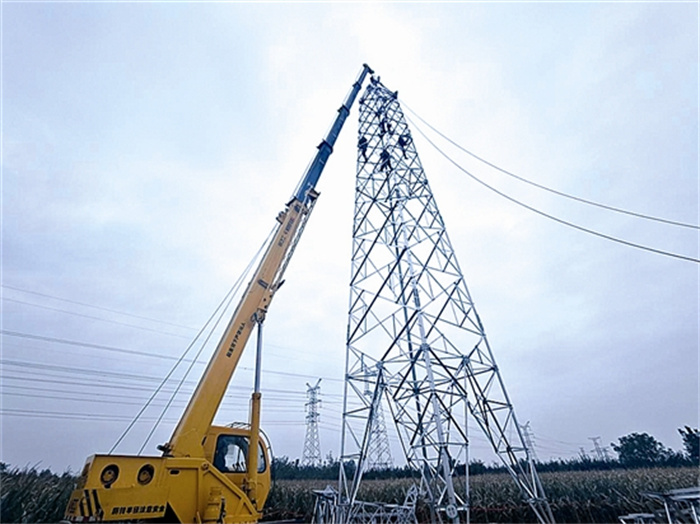

供电人员开展大唐磁钟风电送出工程组塔施工作业。(顾崇伟摄)
10月24日,国网三门峡供电公司在湖滨区交口乡开展大唐磁钟风电110千伏送出工程组塔施工作业,为风电工程后续并网送电打下坚实基础。
湖滨区大唐磁钟风电场是三门峡地区新能源重点项目,计划装机容量100兆瓦,预计年上网电量1.799亿千瓦时,年等效满负荷发电1799小时。三门峡湖滨区大唐磁钟风电110千伏送出工程是该风电场的配套接网项目,共新建110千伏线路5.2千米、杆塔16基,是国网三门峡供电公司年度重点项目,为助力风电场并网提供坚实支撑。
为确保新能源配套项目安全顺利实施,国网三门峡供电公司统筹调配工程建设优势资源,高效推进新能源配套项目建设。精心开展施工组织,针对跨越线路、近电作业等高风险作业点提前组织现场全面勘察,编制专项施工方案及“施工四措”,组织开展专家论证和审查,切实做好前期作业准备。严抓现场安全管控,推动主动式安全管理落地,依托基建视频监控中心和工程3个项目部关键管理人员,定期开展风险梳理、现场检查、远程督查,制定“风险闹钟”机制,提前研判、及时预警并跟踪管控,严格施工现场反违章督查,严防严重违章行为,切实提升安全管理质效。严把工程质量监督关,严格设备、材料进场质量把关,监督第三方单位做好工程设备材料检测和实测实量工作,守牢工程质量“入口关”;全面落实质量远程视频督查和质量关键环节挂点负责制,强化工程转序质量监督检查,多措并举把好质量“过程关”。
